Особенности монтажа напольных конвекторов на этапе ремонта и строительства

Монтаж напольного конвектора - это не просто установка отопительного прибора, это интеграция инженерной системы в архитектуру здания на этапе, когда ещё можно всё исправить без разрушения готовых конструкций. Конвекторы встраиваемые в пол требуют точной координации между строителями, отделочниками и монтажниками системы отопления — ошибка в 2-3 сантиметра по высоте стяжки превращает премиальный прибор в источник проблем на десятилетия. Попытка установить напольный конвектор после завершения отделки — это гарантированное удорожание работ в 3-4 раза, разрушение дорогостоящих покрытий и риск повредить уже проложенные коммуникации. Правильная последовательность монтажа, учёт взаимодействия с тёплым полом, вентиляцией и электрикой определяют не только функциональность конвектора, но и срок службы всей системы отопления.

Подготовительный этап и проектирование размещения

Установка напольных конвекторов начинается не с монтажа, а с детального проектирования их размещения относительно других инженерных систем и архитектурных элементов. Ниша в полу глубиной 12-20 см и длиной до 3-4 метров накладывает серьёзные ограничения на прокладку других коммуникаций — тёплого пола, электрических кабелей, вентиляционных каналов. Пересечение конвектора с трубами водоснабжения или канализацией делает монтаж технически невозможным без изменения проекта.

Критические моменты проектирования размещения напольных конвекторов:

  • Координация с архитектурным проектом и высотными отметками. Глубина ниши конвектора должна быть заложена в проект на стадии разработки — для моделей без вентилятора минимум 90-120 мм от чернового пола, для моделей с вентилятором 150-200 мм, неучёт этого параметра приводит к невозможности установки без поднятия уровня чистового пола во всём помещении.
  • Согласование с системой тёплого пола. Водяные или электрические контуры тёплого пола нельзя прокладывать непосредственно над нишей конвектора — требуется зона исключения шириной минимум на 10-15 см больше ширины ниши с каждой стороны, иначе локальный перегрев повредит трубы или кабели за 2-3 года эксплуатации.
  • Учёт расположения дверных проёмов и мебели. Конвектор должен размещаться так, чтобы его решётка не перекрывалась мебелью или ковровыми покрытиями — минимальное свободное пространство 30 см от любых препятствий для нормальной циркуляции воздуха, блокировка притока воздуха снижает эффективность на 40-60%.
  • Планирование подвода теплоносителя и электропитания. Трубы подачи и обратки должны подходить к конвектору с учётом возможности подключения — обычно с торца ниши, реже снизу через черновой пол, прокладка труб планируется на этапе проекта системы отопления до заливки стяжки.
  • Обеспечение доступа для обслуживания и ремонта. Конвектор должен легко демонтироваться для чистки теплообменника и замены вентилятора — это требует съёмной решётки и корпуса, который можно извлечь без разрушения стяжки, некоторые модели предусматривают ревизионные люки.
  • Расчёт тепловых расширений и деформационных швов. Металлический корпус конвектора при нагреве расширяется на 1-2 мм на метр длины — между стенками ниши и корпусом нужен зазор 5-8 мм, заполненный упругим материалом, жёсткая фиксация приведёт к деформации корпуса и заклиниванию решётки.

Интересный факт: в Европе проектирование размещения напольных конвекторов входит в обязательную стадию BIM-моделирования здания, где все инженерные системы согласуются в 3D с точностью до миллиметра — это исключает коллизии при монтаже. В России такая практика пока применяется только на премиальных объектах.

Последовательность монтажных работ на разных стадиях строительства

Монтаж напольного конвектора — это многоэтапный процесс, растянутый на весь период строительства и отделки. Нельзя установить конвектор за один день: сначала монтируется черновая ниша и подводятся коммуникации, затем производится заливка стяжки с точным соблюдением уровней, после этого устанавливается корпус конвектора, и только на финальной стадии монтируется декоративная решётка. Нарушение последовательности делает правильный монтаж невозможным.

Технологическая последовательность монтажа напольных конвекторов:

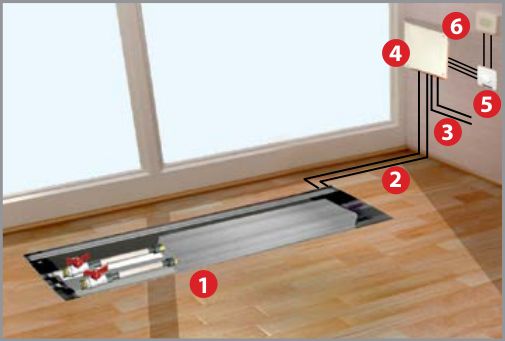

  • Стадия чернового пола — формирование ниши и закладных элементов. На черновой пол устанавливается опалубка или готовый металлический короб конвектора, фиксируется по уровню и привязывается к армирующей сетке стяжки, одновременно прокладываются трубы подачи и обратки теплоносителя с выводами в нишу, электрический кабель для вентилятора в гофре.
  • Заливка стяжки с точным соблюдением отметок. Стяжка заливается вокруг ниши конвектора с контролем горизонтальности лазерным нивелиром — отклонение более 2-3 мм на метр длины приведёт к перекосу решётки, толщина стяжки должна обеспечить, чтобы верх конвектора был на уровне чистового пола минус толщина решётки 10-15 мм.
  • Монтаж гидроизоляции и теплоизоляции вокруг ниши. Периметр ниши гидроизолируется для предотвращения проникновения влаги из стяжки в теплоизоляцию конвектора, особенно критично для влажных помещений — ванных, саун, бассейнов, где используются специальные гидроизоляционные мембраны.
  • Установка корпуса конвектора и подключение коммуникаций. После полного высыхания стяжки (21-28 дней) в нишу устанавливается корпус конвектора, подключаются трубы отопления через фитинги с возможностью демонтажа, подключается электропитание вентилятора через клеммную коробку, проводится предварительное испытание на герметичность под давлением 4-6 бар.
  • Укладка финишного напольного покрытия с учётом конвектора. Плитка, паркет или другое покрытие укладывается вокруг конвектора с соблюдением деформационных швов — прямой контакт покрытия с корпусом недопустим, нужен зазор 3-5 мм, заполненный герметиком или закрытый декоративным профилем.
  • Финальный монтаж декоративной решётки и пусконаладка. После завершения всех отделочных работ устанавливается декоративная решётка, регулируется её положение для идеального совпадения с уровнем пола, производится пусконаладка системы — настройка термостата, балансировка расхода теплоносителя, проверка работы вентилятора.

Критический момент: попытка ускорить процесс и установить конвектор до полного высыхания стяжки приводит к коррозии металлических элементов от остаточной влажности — срок службы сокращается с 25-30 лет до 8-10 лет, особенно уязвимы модели со стальными корпусами без антикоррозионного покрытия.

Типичные ошибки монтажа и способы их предотвращения

Даже опытные монтажники допускают ошибки при установке напольных конвекторов, если не имеют специализированного опыта работы с этим типом оборудования. Неправильная глубина ниши, отсутствие компенсационных зазоров, некорректное подключение к системе отопления — каждая из этих проблем проявляется уже после завершения отделки, когда исправление требует демонтажа дорогостоящих покрытий. Знание типовых ошибок позволяет контролировать работу монтажников и избежать проблем.

Распространённые ошибки монтажа и методы их предотвращения:

  • Недостаточная глубина ниши — конвектор выступает над уровнем пола. Ошибка в расчёте высотных отметок приводит к тому, что решётка возвышается над полом на 5-20 мм, создавая порог и риск споткнуться — единственное решение: углубление стяжки локально или замена конвектора на модель меньшей глубины с потерей мощности.
  • Отсутствие компенсационных зазоров между корпусом и стяжкой. Жёсткая заделка корпуса в стяжку при тепловом расширении создаёт напряжения, которые деформируют корпус и приводят к трещинам в стяжке вокруг конвектора — правильно оставлять зазор 5-8 мм и заполнять его силиконовым герметиком или минеральной ватой.
  • Пересечение конвектора с контурами тёплого пола. Трубы тёплого пола, проложенные над нишей конвектора, перегреваются и выходят из строя через 1-3 года — решение: исключение зоны укладки тёплого пола над конвектором с отступом минимум 15-20 см, использование отражающих экранов.
  • Неправильное подключение подачи и обратки теплоносителя. Перепутанные местами трубы приводят к обратному течению теплоносителя, резко снижая эффективность конвектора на 30-50% — перед подключением обязательна проверка схемы подключения по паспорту конкретной модели, маркировка труб.
  • Отсутствие уклона для отвода конденсата. В моделях с вентилятором на теплообменнике образуется конденсат при охлаждении помещения — без дренажного отвода влага накапливается в корпусе, вызывая коррозию, необходим уклон дна ниши 1-2 градуса к сливному отверстию.
  • Игнорирование вентиляционных зазоров под решёткой. Решётка должна возвышаться над корпусом конвектора на 3-5 мм для свободного притока воздуха — укладка решётки заподлицо с бортами корпуса блокирует циркуляцию и снижает теплоотдачу на 25-40%, конвектор работает с перегрузкой.

Монтаж напольных конвекторов — это прецизионная инженерная задача, требующая координации всех участников строительного процесса и строгого соблюдения технологической последовательности. Ошибки на любом этапе приводят к проблемам, устранение которых после завершения отделки обходится в разы дороже правильного монтажа. Точное проектирование размещения, соблюдение высотных отметок, учёт тепловых расширений и правильное подключение коммуникаций обеспечивают бесперебойную работу конвекторов десятилетиями. Профессиональный монтаж с гарантией на все виды работ, включая проектирование размещения, поставку оборудования и пусконаладку системы, можно заказать в интернет магазине отопления Itermic (https://itermic.kz/), где опытные специалисты обеспечат правильную установку напольных конвекторов с учётом всех технологических требований и особенностей вашего объекта.
